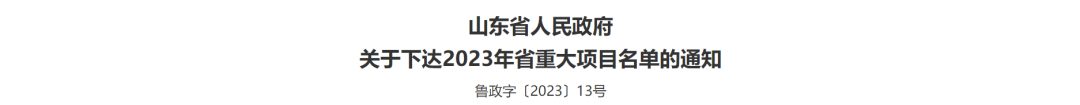

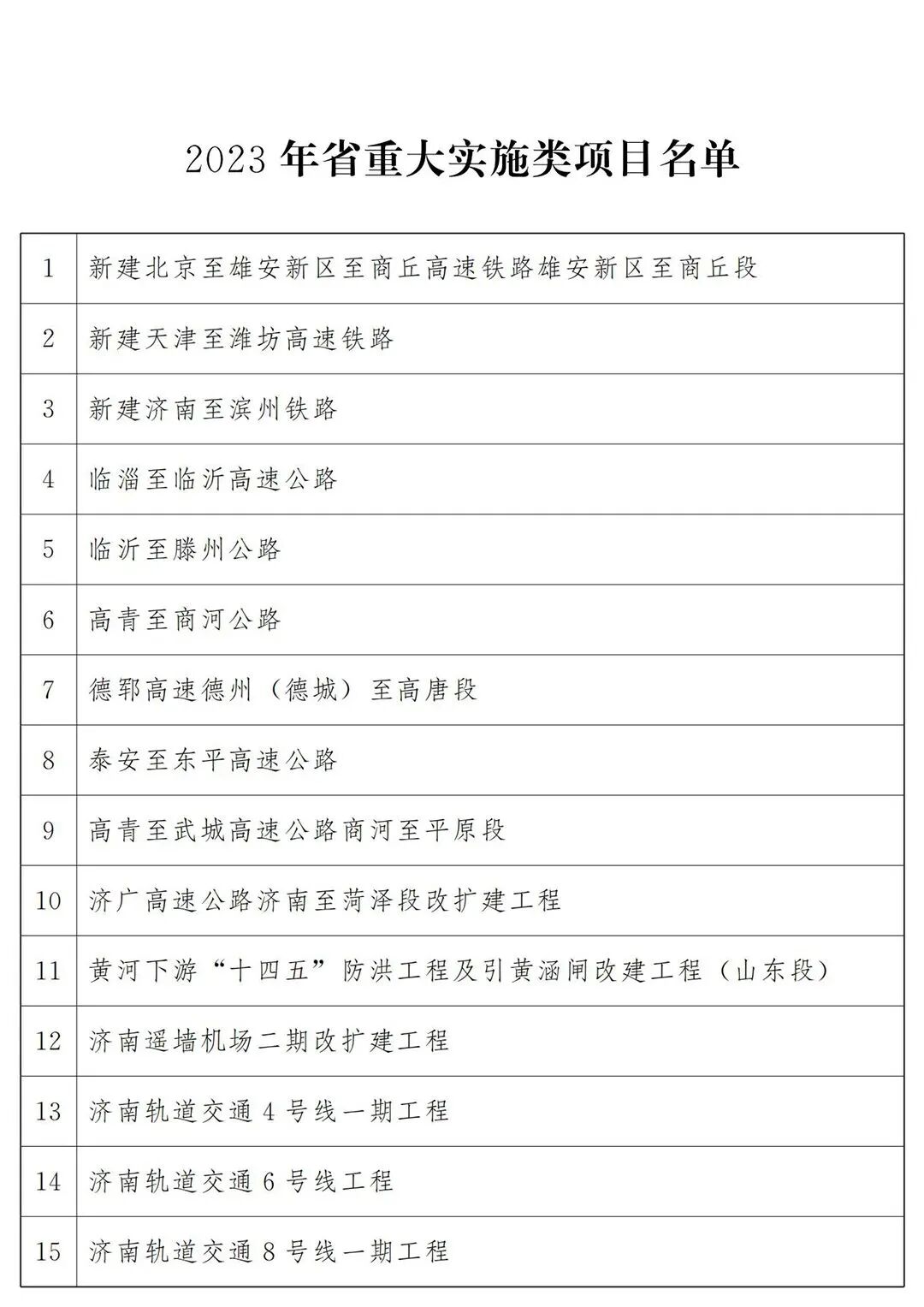

2023年山东省重大项目名单公布!万华化学、齐翔腾达等多个项目入围
近日,2023年山东省重点项目名单公布,此次名单包括2023年省重大实施类项目名单、2023年省重大准备类项目名单。

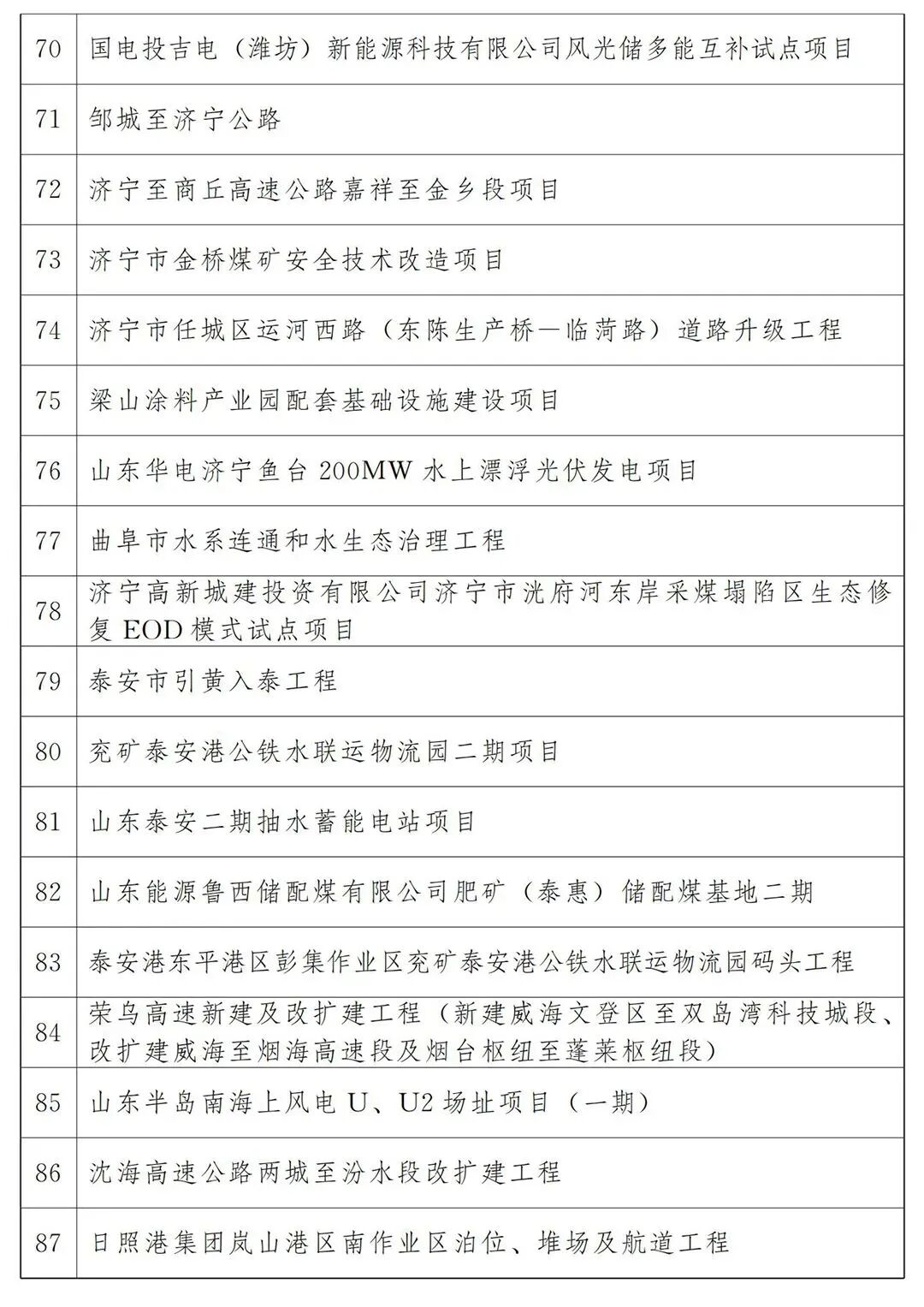

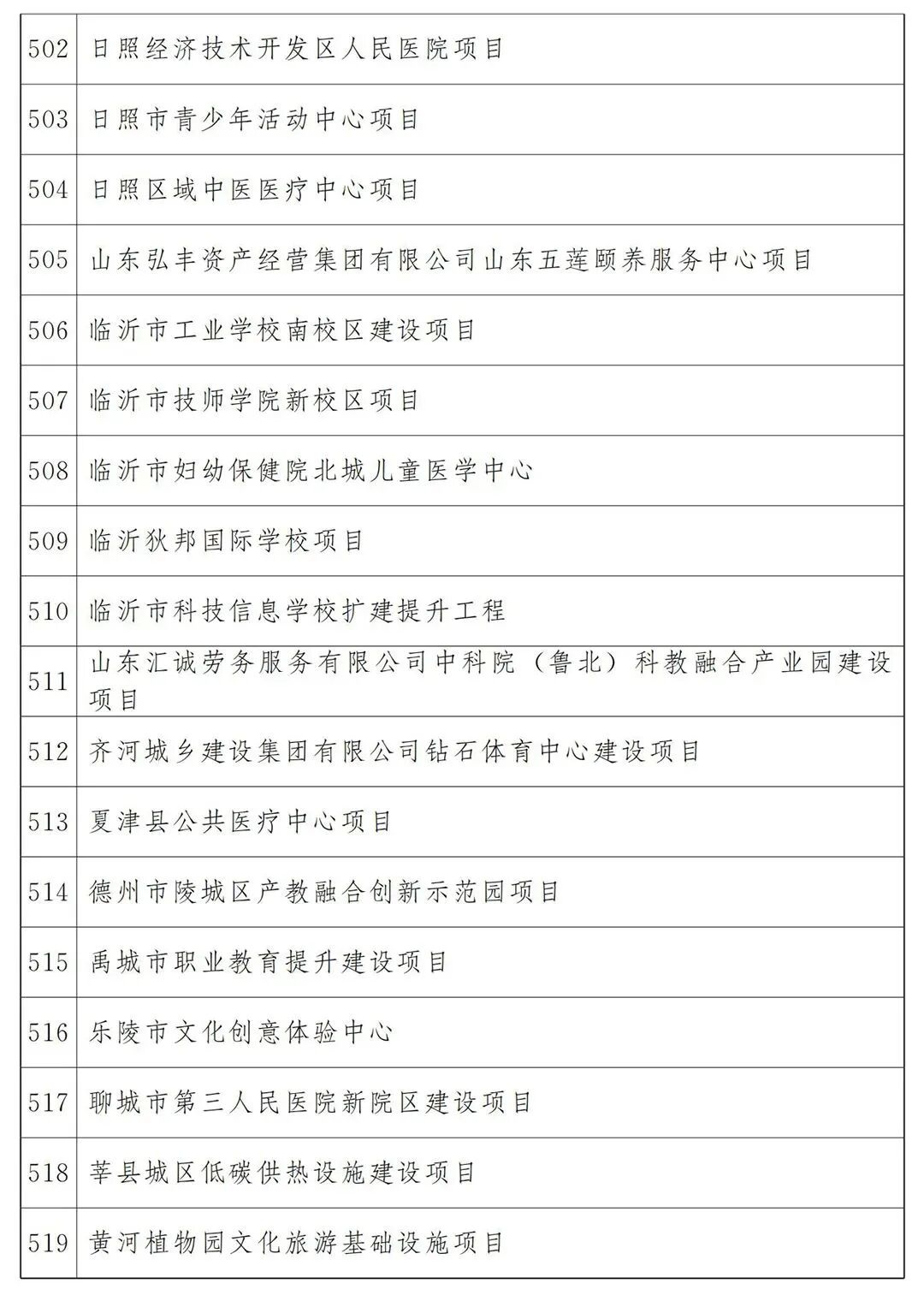

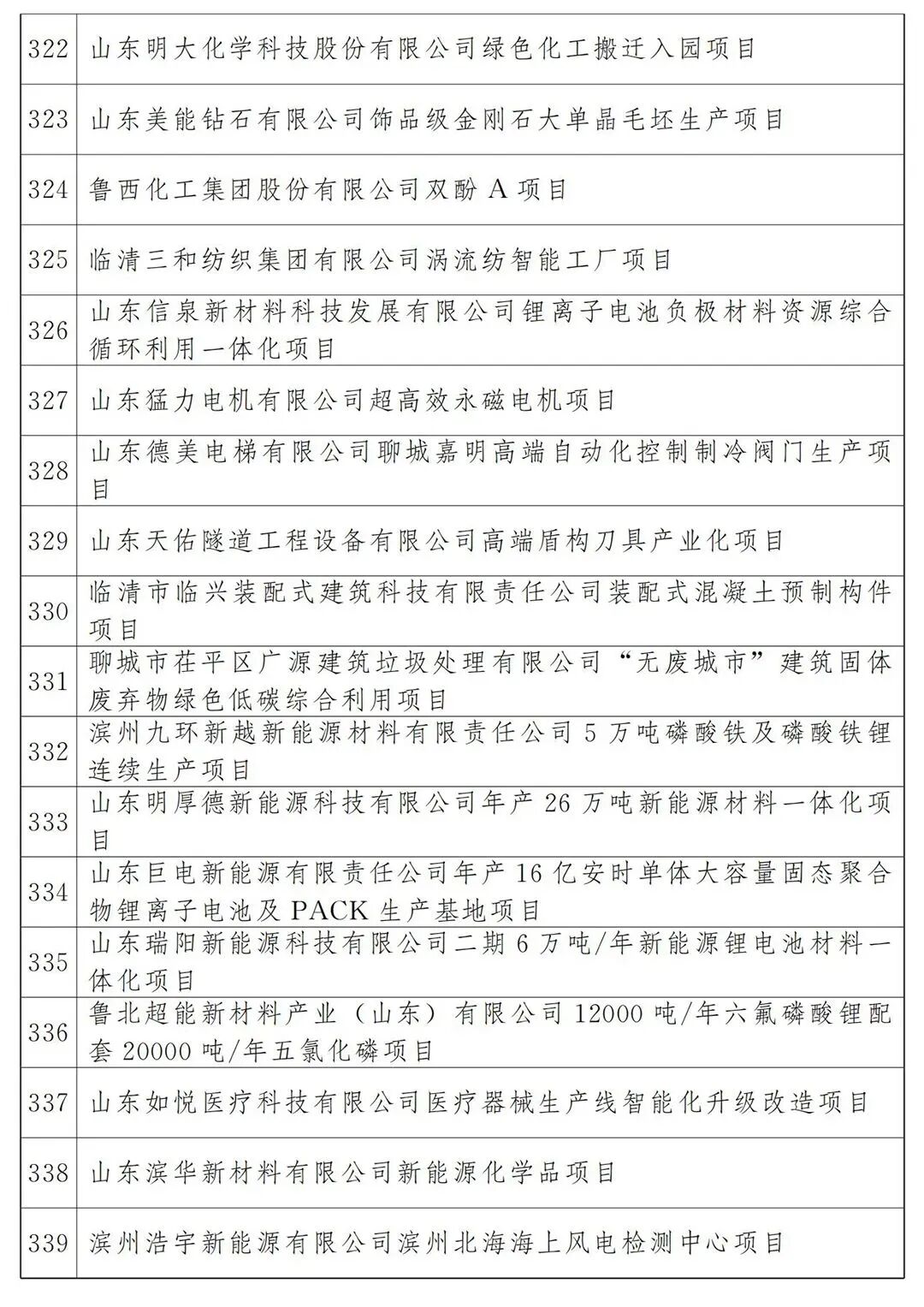

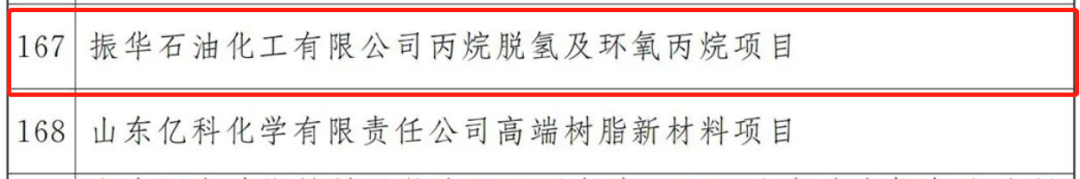

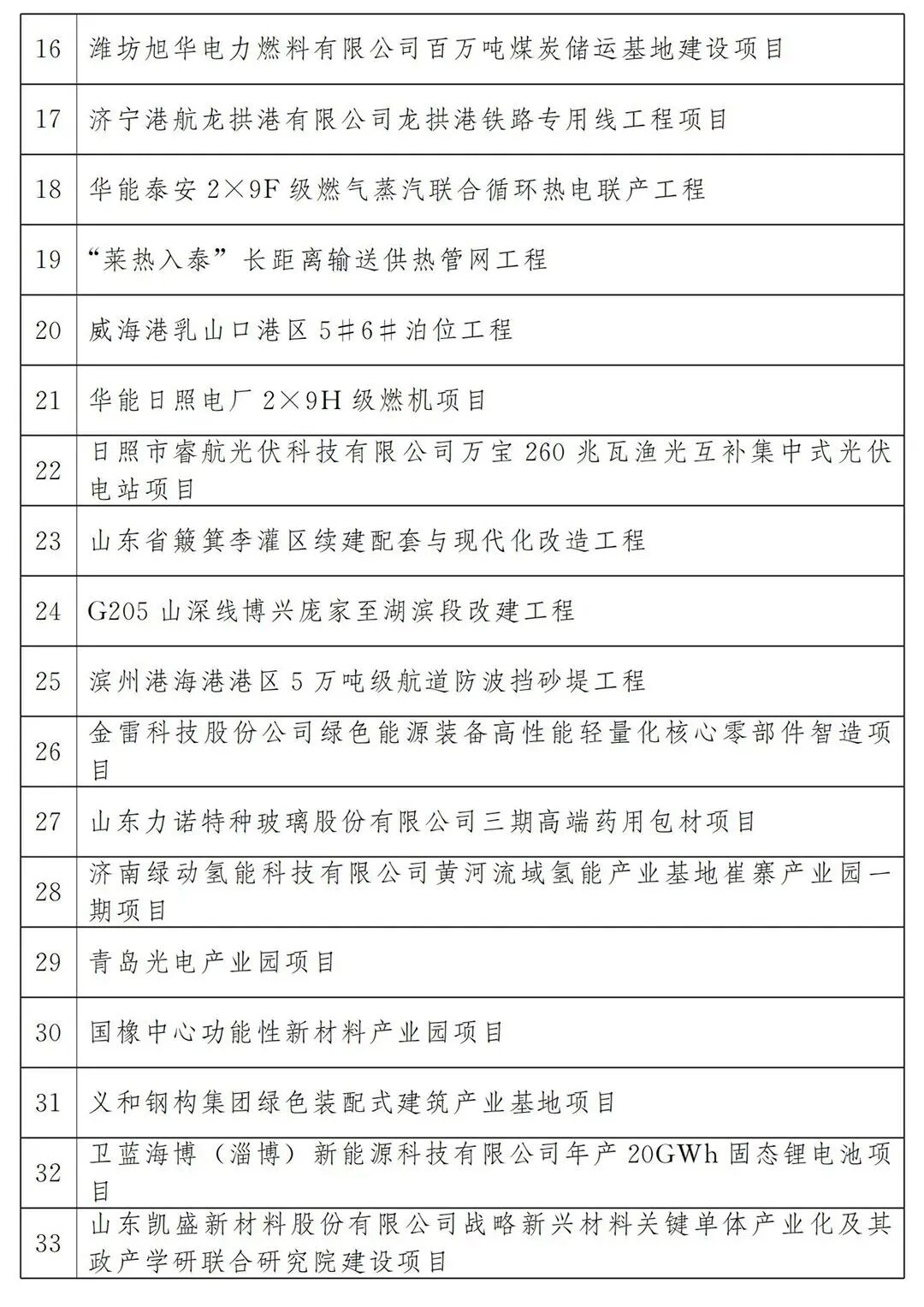

此次入围的重大实施类项目共有525个,重大准备类项目共有77个。
重大实施类项目

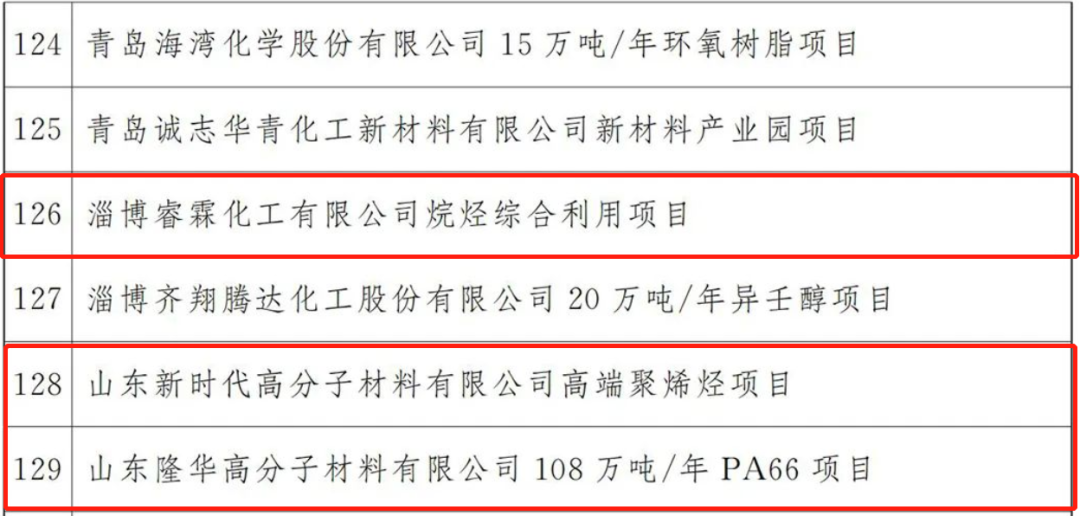

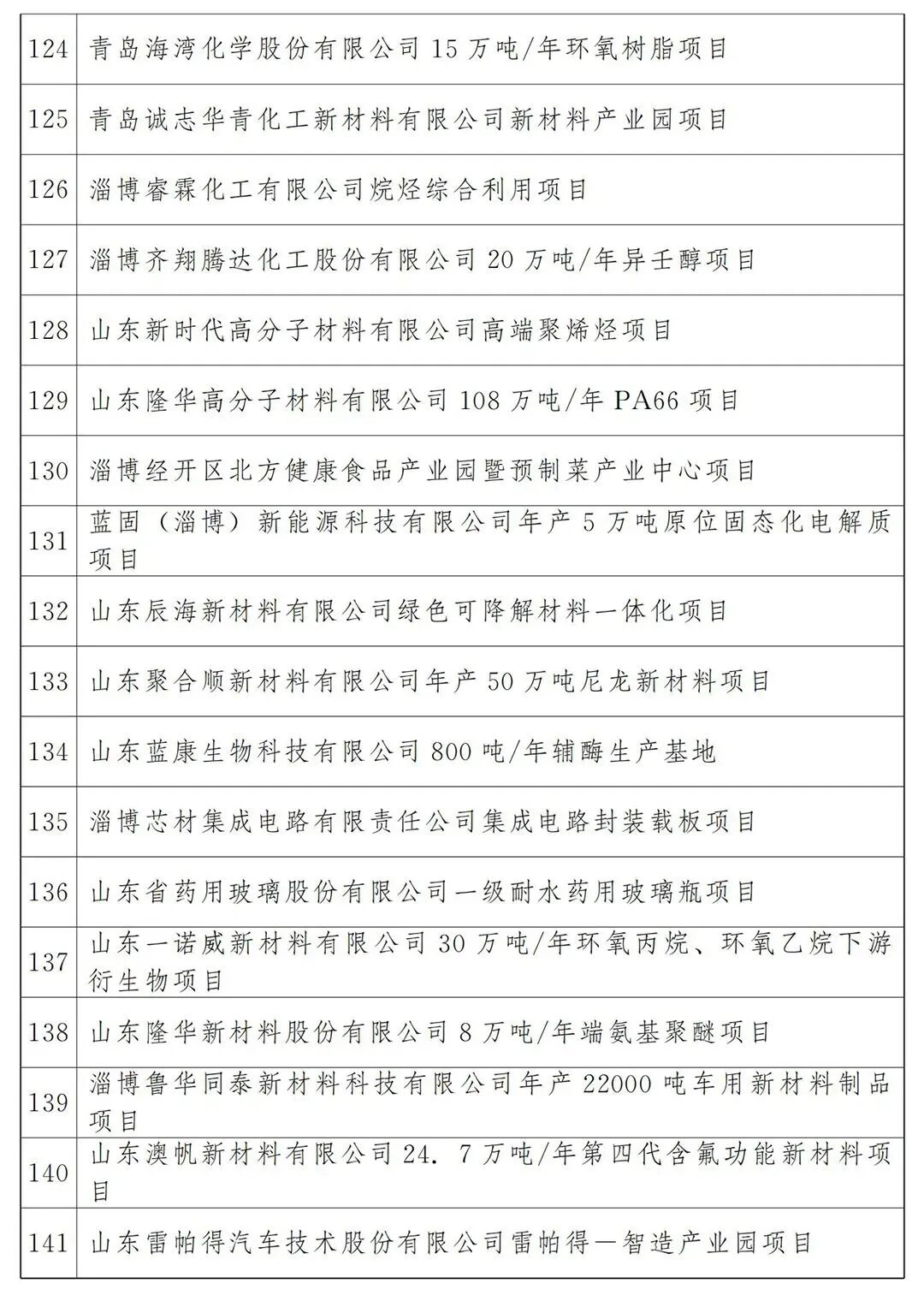

其中实施类主要化工项目包括:淄博睿霖化工有限公司烷烃综合利用项目、淄博齐翔腾达化工股份有限公司20万吨/年异壬醇项目、山东新时代高分子材料有限公司高端聚烯烃项目、山东隆华高分子材料有限公司108万吨PA66项目等;同时,万华化学120万吨乙烯项目,新材料低碳产业园一期、二期,高端精细化学品等项目已然在列。
可以看到这些重点化工项目多集中在高端化工领域,包括高端聚烯烃、PA66、高分子量聚乙烯等。

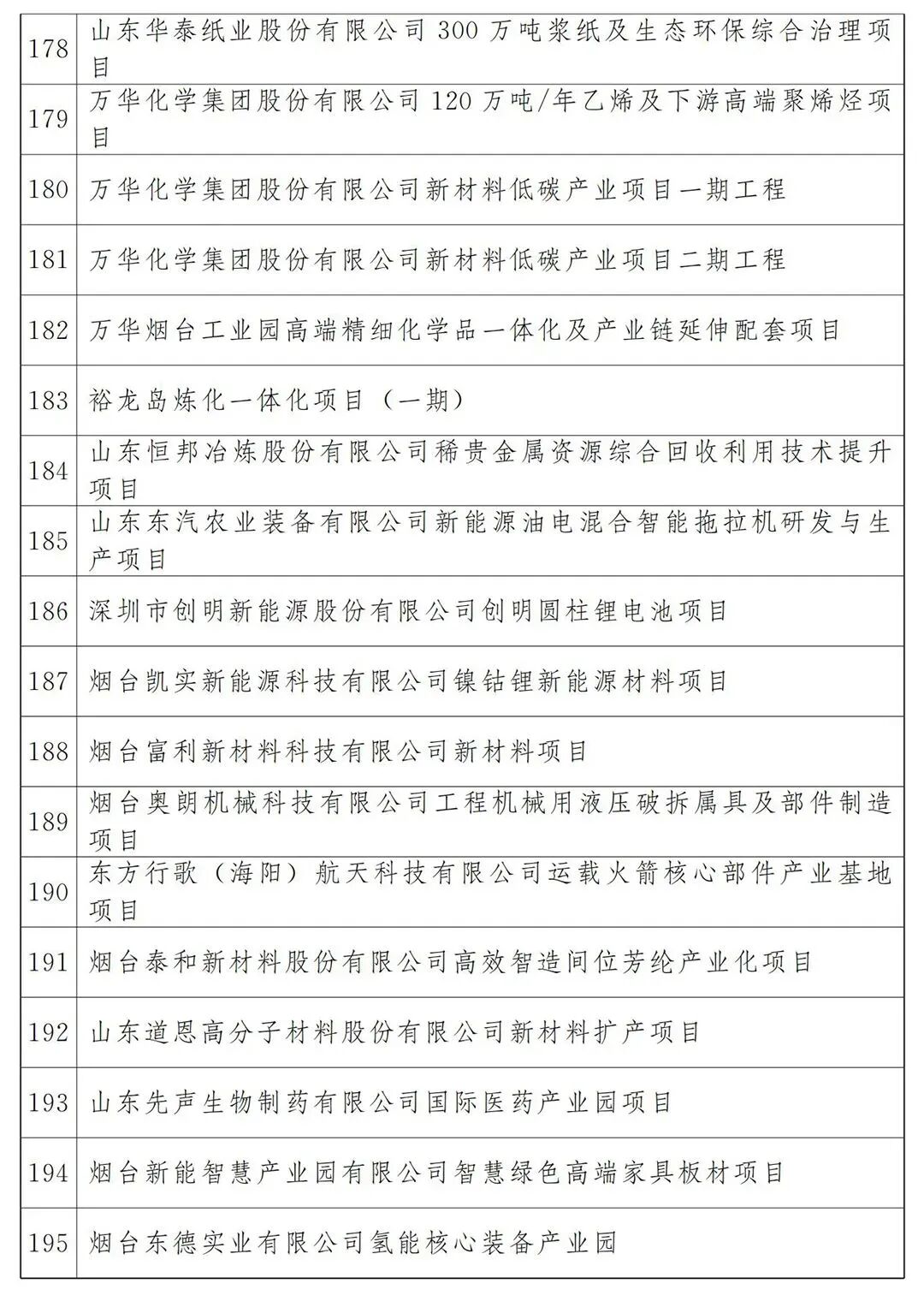

表 2023年山东省重大实施类化工项目(部分)

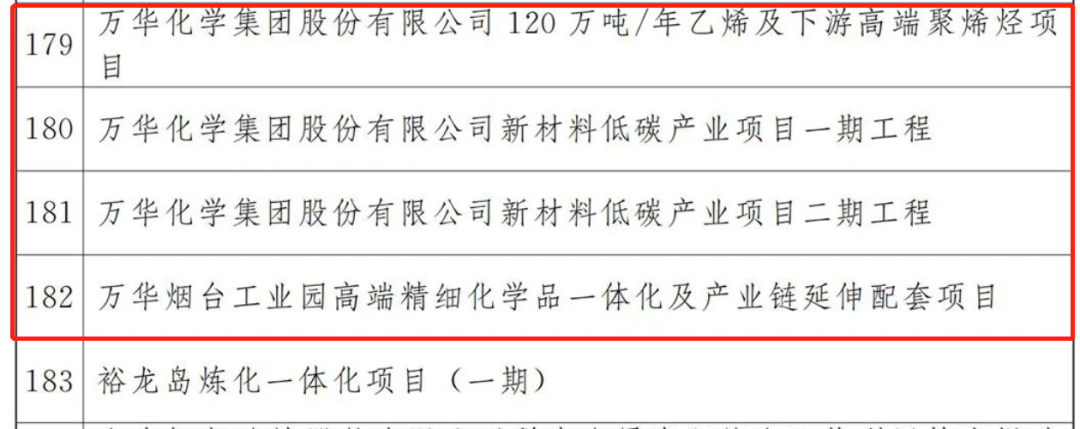

1、万华化学120万吨乙烯及高端聚烯烃项目
2022年12月13日,万华化学发布”120万吨/年乙烯及下游高端聚烯烃项目“对外投资公告。本次规划项目占地约1215亩,主要建设120万吨/年乙烯裂解装置、25万吨/年低密度聚乙烯(LDPE)装置、2×20万吨/年聚烯烃弹性体(POE)装置、20万吨/年丁二烯装置、55万吨/年裂解汽油加氢装置(含3万吨/年苯乙烯抽提)、40万吨/年芳烃抽提装置以及配套辅助工程和公用设施。项目计划投资176亿元,建设资金以自有资金与银行贷款组合的形式筹集。项目预计于2024年10月开始陆续投产。
项目实现自主开发的POE、差异化专用料等高端聚烯烃产品产业化,将选择乙烷和石脑油作为进料原料,与公司现有的PDH一体化项目和乙烯一期项目形成高效协同。
2、万华新材料低碳产业园开工
2022年3月28日,烟台市举行全市重点项目集中开工活动,主会场所在的万华新材料低碳产业园,总投资2380亿元,预计总产值3000亿元,启动开工的万华新材料低碳产业项目一期,总投资316亿元,计划2024年投产,建成后年产值约270亿元,利税55亿元。
3、睿霖低碳烯烃一体化项目
2023年1月5日,淄博睿霖绿色低碳烯烃一体化项目设计合同签约仪式在赛鼎大厦举行。赛鼎公司党委书记、董事长李缠乐,淄博睿霖化工有限公司总经理崔学建,分别代表双方签订合同。
该项目建设地为山东省淄博市临淄区,项目投产后可年产35万吨苯酚丙酮、24万吨双酚A,将为淄博睿霖化工建设资源节约型、环境友好型、技术创新型石化行业龙头企业,为区域经济和地方社会发展作出贡献。

4、新时代高分子高端聚烯烃项目
2023年1月3日,淄博市生态环境局拟对“70万吨/年高端聚烯烃之1-辛烯及1-己烯单元(5万吨/年)及配套工程项目”环评文件作出审批意见的公示。
项目总投资4.8亿元,建设5 万 t/a1-辛烯及 1-己烯联产装置,其中 1-己烯年产 28605.6t,1-辛烯年产 9616.48t,计划占地面积为 9280m2,建设周期为1年。
5、隆华高分子材料108万吨PA66项目
2022年5月16日上午,淄博市举行2022年二季度重大项目集中开工活动。集中开工活动以“主会场+各区县分会场视频连线”方式举行,主会场设在高青县山东隆华高分子材料有限公司108万吨/年PA66项目现场,各区县、功能区设分会场。
主会场所在的山东隆华高分子材料有限公司108万吨/年PA66项目,是淄博市己二胺尼龙66产业链的“延链、补链、强链”项目,总投资73亿元,单线产能世界领先,从立项申报到顺利开工仅用52天,全部投产达效后,将成为全国最大的尼龙66生产基地。

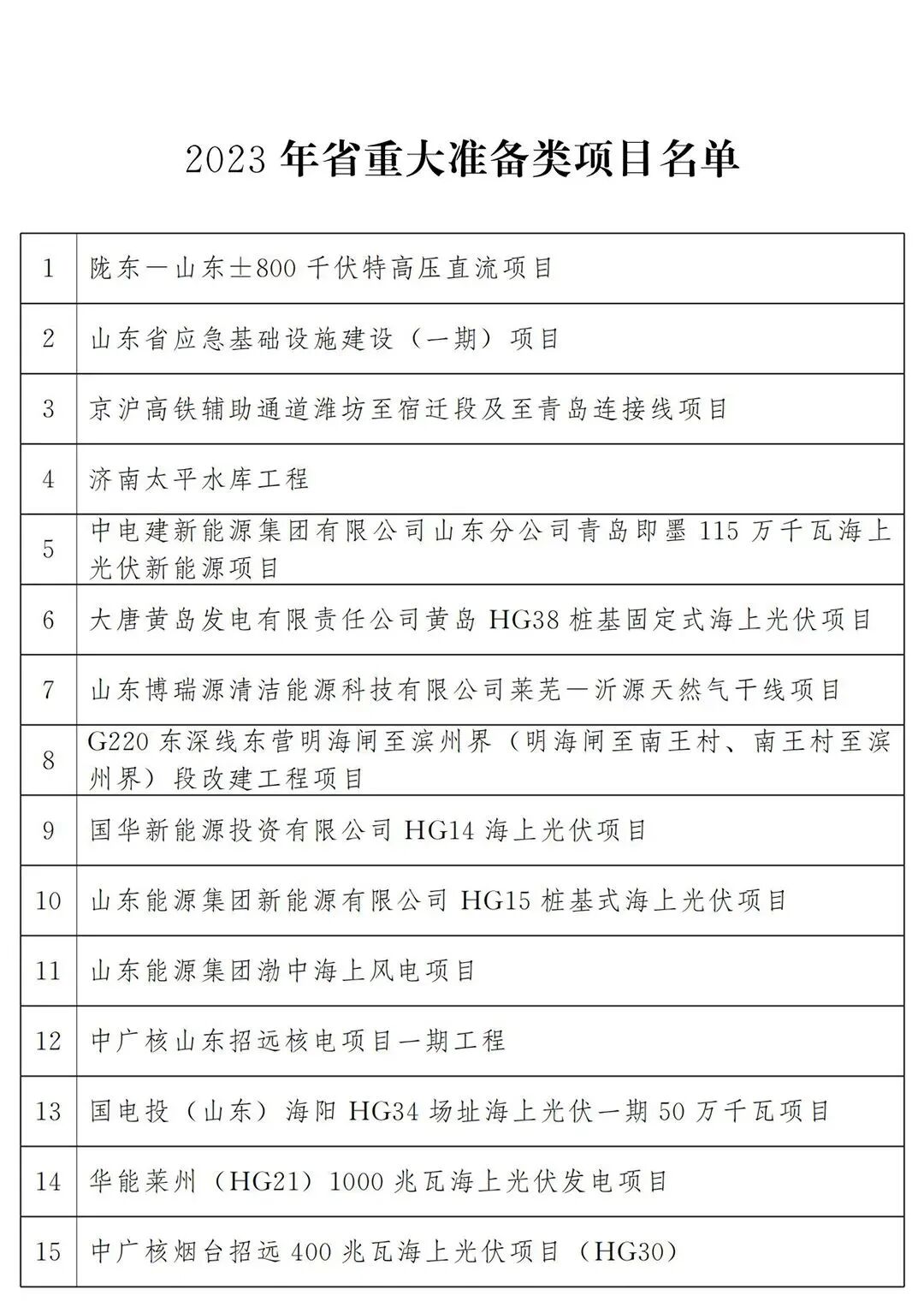

重大准备类项目
另外,此次重大准备类项目清单中,包括裕龙石化碳四综合利用项目、新和成高端尼龙和高端光学级材料项目等。 1、裕龙石化碳四综合利用项目 2022年7月28日,由山东海成石化工程设计有限公司承接的裕龙石化70公顷地规划项目及碳四综合利用项目总体设计开工会在海成公司顺利召开。 会议上海成公司项目负责人汇报了70公顷地规划项目及碳四综合利用项目的总体设计情况。各参会单位对项目的设计分工、总图规划和项目的总体设计进度进行了深入的讨论,并达成了统一的意见,为项目总体设计的顺利开展打下了坚实的基础。 此次总体设计开工会的顺利召开,标志着此项目正式进入设计、建设阶段。项目各方均表示力求集智能化、多能化、节能化于一体,把裕龙岛碳四、碳五及碳九综合利用项目打造成世界先进、国内一流的石化工厂。 2、新和成高端尼龙项目 2022年10月26日,潍坊市生态环境局滨海分局发布了关于山东新和成精化科技有限公司高端尼龙和高端光学级材料项目环境影响报告已批准公告。 山东新和成精化科技有限公司依托浙江新和成股份有限公司拥有的知识产权,总投资 524028 万元建设己二腈、己二胺、尼龙66、MMA、PMMA等装置。 该项目占地面积为436897 ㎡,总投资估算为524028万元,其中一期工程投资20亿,二期投资32亿。项目规划新建生产车间、仓库、厂房及其他配套的公辅设施。建成后,形成年产20万吨尼龙66、10万吨己二腈、10万吨己二胺、1.27万吨甲基戊二腈(折纯)、4万吨聚甲基丙烯酸甲酯、4万吨甲基丙烯酸甲酯、4.2万吨丙酸甲酯的产能规模。 项目建设进度:项目建设期为 5 年,一期工程计划 2023 年 10 月开工建设, 预计 2025 年 6 月建成投入运营;二期工程计划 2025 年 7 月开工建设,预计 2028 年 9 月建成投入运营。 生产工艺:本项目中己二腈采用丁二烯法;MMA 采用乙烯-丙酸甲酯-甲基丙烯酸甲酯工艺;尼龙 66采用水溶液法工艺,本项目生产装置涉及的尼龙 66 生产装置生产工艺均为新和成自主研发。 附件:2023年山东省重大实施类、准备类项目全名单
